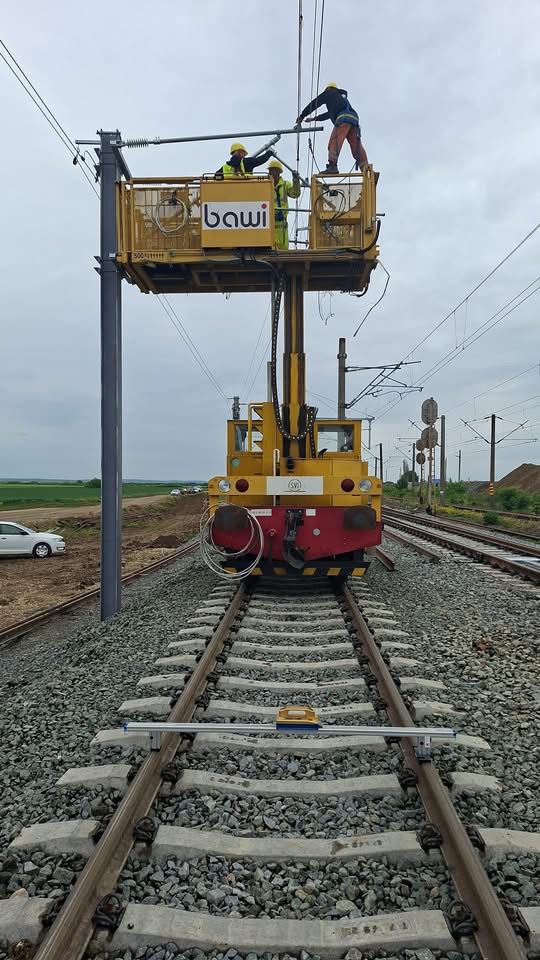

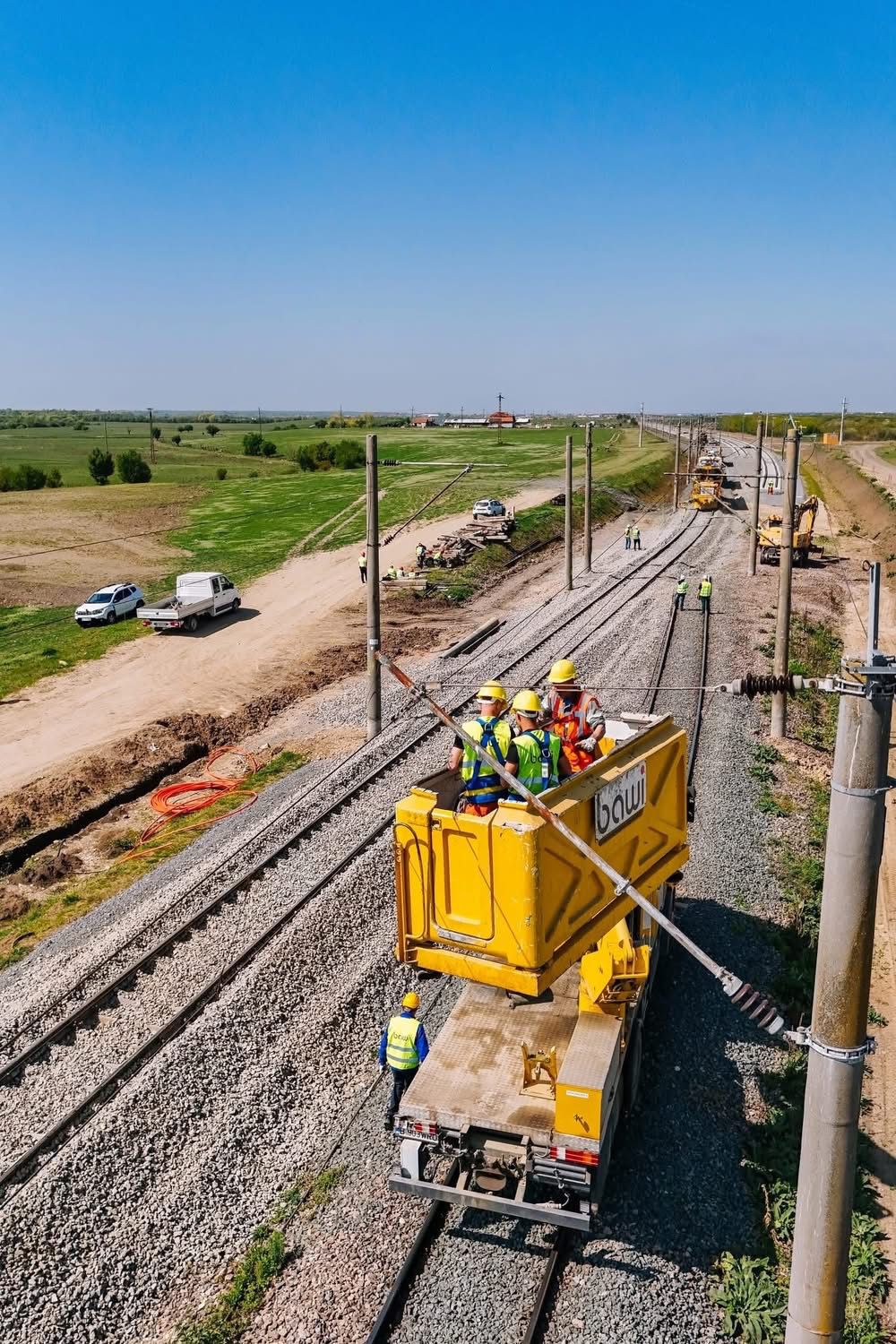

FOTO! Ceferiștii de la Bawi finalizează lucrări majore de electrificare pe mai multe loturi feroviare din vestul țării
Oficialii Bawi anunță că Departamentul Electrificare Vest a finalizat, de la începutul anului 2026, lucrări de LC și PICV pe următoarele tronsoane/loturi:
Pe Lotul 2a (km 614 – Bârzava) s-au închis observațiile din procesele verbale de recepție la terminarea lucrărilor și în acest moment practic lucrările de LC și PICV sunt recepționate.
Pe tronsonul 2b (Bârzava – Ilteu):

- 24,0 km de linie de contact și PICV;
- 10,0 km demontare stâlpi și linie de contact;
Pe Lotul 2 Lugoj – Timișoara Est:
- 13,5 km demontare catenară, stâlpi și ancore;
- 16,0 km montare stâlpi și ancore, lucrări provizorate;
- 20,0 km montare catenara;
Pe Lotul 3 Timișoara Est- Ronaț:

- 2,7 km demontare catenară, stâlpi și ancore;
- 1,0 km montare stâlpi și ancore (lucrări începute în cursul lunii mai 2026)
Pe Lotul 4 Ronaț – Aradul Nou:
- 10,0 km demontare catenară, stâlpi și ancore;
